歡迎來到萍鄉市豫章裝飾設計工程有限公司

                {$site_name$}

                3小時到家 23年即時響應23年匠心筑家 10000戶家庭的共同選擇江西省裝飾行業十大品牌

                裝修服務熱線

                0799-6861118
                當前位置:首頁 ? 豫章動態 » 裝修流程須知!室內裝修需要知道的事項有哪些...

                裝修流程須知!室內裝修需要知道的事項有哪些...

                文章出處:萍鄉市豫章裝飾設計工程有限公司 人氣:-發表時間:2020-07-19

                先吊頂還是先裝櫥柜?

                先做吊頂再裝櫥柜。

                ①如果先裝櫥柜,在裝吊頂?shù)臅r候難免會有磕碰,另外后期裝吊頂會有很多灰塵,落在櫥柜里很難打理。

                ②只有安裝好吊頂以后,才能測量出櫥柜需要的實際高度,只有留出足夠的空間,后期施工才放心。

                ③安裝櫥柜比較復雜,需要提前預定配件,而廚房吊頂簡單,只需1天就能搞定,先安裝簡單的吊頂,不會耽誤后面的施工進度。



                何時預定定制家具不耽誤工期?

                ①櫥柜要在水電定位之前就要確定是哪一家了,因?yàn)槟阋獧还裨O(shè)計師來定水電位,所以櫥柜是比較急的,在你家準備裝修前,就要去了解櫥柜了。

                ②衣柜定制相對櫥柜來說,沒有那么緊急,畢竟裝修一般都是要幾個月時間,所以衣柜可以慢慢來,比如家里的瓷磚鋪好了,再約衣柜設計師來量尺都可以,衣柜生產周期也是一個月左右,一般都是來得及的。



                施工分為哪些階段?

                第一階段:設計階段。第二階段:改造階段。第三階段:彈線放樣階段。第四階段:水電階段。第五階段:泥瓦階段。第六階段:木工階段。第七階段:油漆階段。第八階段:設施設備安裝階段。第九階段:軟裝階段。第十階段:開荒保潔。

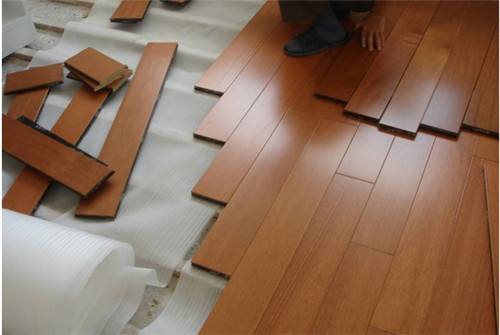

                先裝門還是先鋪地板

                各有利弊。

                1.先安裝門后裝地板:優點 ①先安裝門后安裝地板,地板的踢腳線會更加貼合門套,貼合度更緊實,也更加牢固。后期也不會因?yàn)樘吣_線的問題,讓地板師傅多跑路。②先安裝門后安裝地板,現場工地的衛生會更加干凈。安裝木門鋸的鋸末垃圾都可以直接放在水泥地面上,工具木門材料都可以直接放在地面,不用擔心會對地板造成傷害。③因?yàn)榈孛孢€沒有完全平整,在門口的地方比較容易出現不平整的現象;要是不裝門套,門口如果稍微有不平整的情況,地板會出現踩上后有響動的感覺。缺點 ① 先裝門后安裝地板的話,木門商家必須跟地板商家溝通確定好地板、防潮墊、扣條這些的精確的厚度尺寸,需要提前預留好安裝地板所需的厚度,以免后期安裝地板出現尺寸不對等的情況問題。②不管是木門還是鋁合金門,安裝好后期多多少少都會有點下沉問題,如果門和地板之間預留的縫隙不準確的話,在使用久了以后,會出現門的一開一關就會跟地板摩擦,使得門跟地板都會造成傷害。③要是先安裝門的話,那么地板鋪至門的埡口處,或是預留的伸縮縫,還是把地板切成埡口狀,但是不管怎么做都不能使地板和埡口之間做到嚴絲合縫,視覺上不是很美觀。

                2.先安裝地板后裝門:優點 ① 如果先安裝地板后裝門的話,可以準確的預留門跟地板間的尺寸大小,能有限的避免掉常見問題,以及后期門下沉問題會對地板跟門造成的傷害。② 如果先安裝地板后裝門的話,還能避免有的門安裝時必須去除接洽處的地板鎖扣。缺點:① 要是先安裝地板,那么后期工人師傅在安裝門時,容易不小心劃傷地板;還有就是安裝門時容易產生大量垃圾污染地板。② 要是先安裝地板,后期安裝門時,地板師傅還要進行二次上門,來給門套旁的踢腳線進行二次安裝,費時又費人工費用。③要是先安裝地板,后期安裝門時,如果有扣條需要安裝的話,會讓門口底下的壓條不能準確定位,要是地板跟扣條都安裝上的話,若是安裝門時出現一點點偏差,就會把扣條暴露出來,嚴重影響美觀。④ 要是先安裝地板,那么后期在裝門的時候,一定要對地板做好保護措施,特別是昂貴的實木地板,再被弄上膠水就不好處理了。



                先鋪地板還是先刷漆?

                先刷墻后鋪地板。

                1.先刷墻,可以避免刷墻后墻漆落在地板上不好清潔的尷尬,木地板嬌貴,先刷墻可以避免地板損傷刮壞。

                2.鋪地板的時間一般已經比較靠后了,水電改造、木工、瓦工、油工、廚衛吊頂、櫥柜安裝都結束以后才是地板的鋪裝。地板鋪裝后只留有部分五金、燈具、窗簾安裝等小細節的完善。



                裝修時哪里沒做好,會被物業叫停?

                ①家裝裝修前期設計好了,就得去物業做備案,也就是去辦開工證,需要一套施工圖紙,一些零散的簽字,最主要的就是要交錢。

                ②主體拆改時,承重墻、橫梁都不得拆除,甚至打孔走管道都不行,哪里可以拆哪里不能拆需要提前跟物業確認。

                ③屋主私自改變建筑外在結構,如封露臺、砸掉凸字形飄窗等,也是不允許的。

                ④裝修拆改階段積攢的建筑垃圾,需要由施工隊打包,用小推車?yán)轿飿I(yè)指定地點,物業再安排環衛車,把垃圾運往指定垃圾處理廠,不能隨意堆放垃圾。

                ⑤施工時間需嚴格按照國家規定進行,法定休息日、節假日全天及工作日12時至14時、18時至次日8時,否則很可能招致鄰居向物業的舉報。



                二手房只翻新衛生間要多久?

                10天

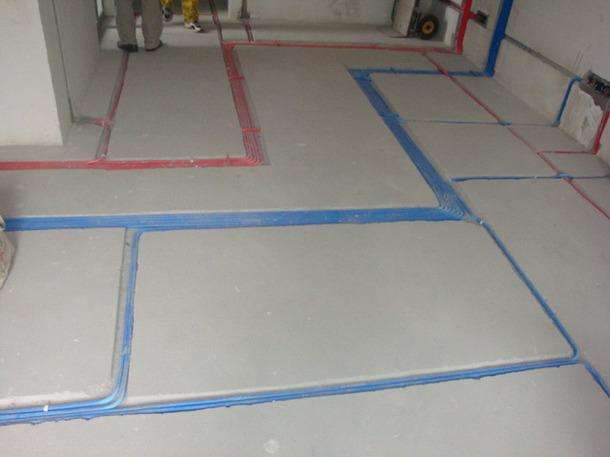

                1.衛生間翻新首先需要將整體拆除,包括天花、地面、墻面等,拆除時要拆除的干凈,不要有殘留,因?yàn)槭褂脮r間長了衛生間各個地方都會被水浸濕,并且有可能會有大量細菌殘留。衛生間翻新在拆除完之后就需要改水改電了,改水改電是會涉及到浴霸采暖、燈光的線路走向、水管的入墻等問題,所以在改造之前需制定一個詳細的水電走向設計,并且做好安全工作,改裝完水電還需要做好隱蔽工程,以滿足業主居家生活的要求。

                2.改完水電要將地面墻面全部做好找平處理,找平之后再做防水,避免防水涂料因薄厚不均而造成滲漏。接縫處要刷到位。衛生間墻地面之間的接縫以及上下水管道與地面的接縫處,是最容易出問題的地方。防水試驗做完沒有問題就可以繼續貼磚等工作了,需要注意的是,衛生間地面防滑要做好,衛生間是經常會有水的,所以防滑一定要做好。

                3.洗漱臺、馬桶、龍頭等物品要全部換新,有單獨洗頭的習慣可在洗臉盆處安裝抽拉式水龍頭。家里有老人可以在馬桶邊上安裝扶手。



                裝修需要多少天?

                需要60天左右:

                1.開工交底&拆除3-5天:確定現有門窗、空調是否有保留。2.水電改造6-8天:水電開槽和衛生間做防水測試等,同時家里拆墻砌墻也可在這個時間段內完成。3.泥工瓦工12-30天:鋪墻磚、地磚、衛浴設施。4.木工10-20天:做吊頂、櫥柜、木門、地板。5.油工刷墻:10-15天。6.安裝家具4天。7.驗收入住。



                裝修時要買好哪些主材?

                1.設計階段:去建材市場大概了解各個空間的主材款式。2.設計確定好,可以預定:電線電纜、中央空調、暖氣。3.水電工進場階段:廚房里櫥柜,煤氣灶、油煙機等爐具。衛生間里的馬桶、熱水器、洗漱盆、浴室柜等衛浴潔具 4.水電工開線槽結束后:墻磚和地磚。5.水電安裝后:套裝門 。6 水泥工進場前:石材。7.水泥工進場后:聯系專業打孔開空調洞和熱水器排氣孔。8.油漆工進場前:墻紙、淋浴隔斷。9.油漆工墻面膩?zhàn)庸瓮旰螅轰X扣板、浴霸、廚房吸頂燈排氣扇。10.乳膠漆上漆期間:木地板,燈具、窗簾、掛件,潔具,開關面板。11.油漆工完工后:燈具、開關面板、裝飾掛件。



                裝修多久,能入???

                3個月起:

                再著急,裝修之后也需要每天開窗通風三個月后再入住,如果怕冬天太冷,可以用新風系統。如果家里有小孩子,建議至少通風6個月,因?yàn)榧兹舛仍?米的時候最高,也就是小孩子會吸入更多甲醛。



                設計師、監理、工長做什么?

                1.設計師:提供平面圖和效果圖,還需要出詳細的測繪圖、水電位圖,家具立面圖等,軟裝挑選階段,設計師需要陪同業主給出選購意見。

                2.監理:監理負責檢查裝修過程中的施工工藝、材料等問題,有第三方監理和公司內部監理。

                3.工長:組織各個工序進場順序,保證工期按期完成,同樣有裝修公司內部工長和施工隊的工長。



                裝修完,怎樣除甲醛?

                1.略有效果但不推薦:綠植/活性炭,綠植和活性炭可以吸附甲醛,但是效果不大,只靠它們幾乎是不可能的。

                2.有效果但有限制:光觸媒,需要找專門的除甲醛公司來做,不能一次完事兒,隔一段時間就要重新做一次。

                3.十分有效但無法根治:開窗通風,短則2-3個月,長則一年半載。

                4.比較靠譜的辦法:新風系統,新風系統能在無法開場的情況下24小時通風換氣,不間斷地排出室內的有害氣體。


                圖文自網絡,若侵權請聯系刪除





                萍鄉市豫章裝飾設計工程有限公司成立于1997年,是一家集室內外裝飾設計、施工、建材,售后服務于一體的專業性裝飾公司,凝聚了一批專業的設計與施工隊伍,秉承“設計專業化,施工規范化,價格透明化,健康環?;钡难b修理念,持續不斷的優化服務質量,咨詢熱線:0799-6861118


                此文關鍵詞:長沙舊房翻新裝修,萍鄉市家裝公司
                亚洲人成网站日韩,欧美亚洲日韩另类,av电影在线看片资源网站,一区二区三区av网站
